长顺县第二污水处理厂建设项目工作进展情况

2024-11-18 10:55

随着城镇化进程不断加快,城市生活污水及工业废水的排放量急剧增加,严重影响了生态环境和人类健康。为有效应对这一挑战,促进可持续发展,我县启动污水处理厂建设项目。现将长顺县第二污水处理厂建设项目工作进展情况汇报如下污水处理厂作为城市基础设施建设的重要组成部分,旨在提升区域水环境质量,保障居民生活正常用水。项目自启动以来,经过前期规划、设计、招标、施工等多个阶段,现已进入收尾阶段,各项工作稳步推进,预计近期全面竣工并投入运营。

一、项目推进情况

(一)前期手续办理情况

2024117由县发改核准批复完成,59完成排污论证批复,520完成环评批复,510日完成招投标工作。

(二)施工进度情况

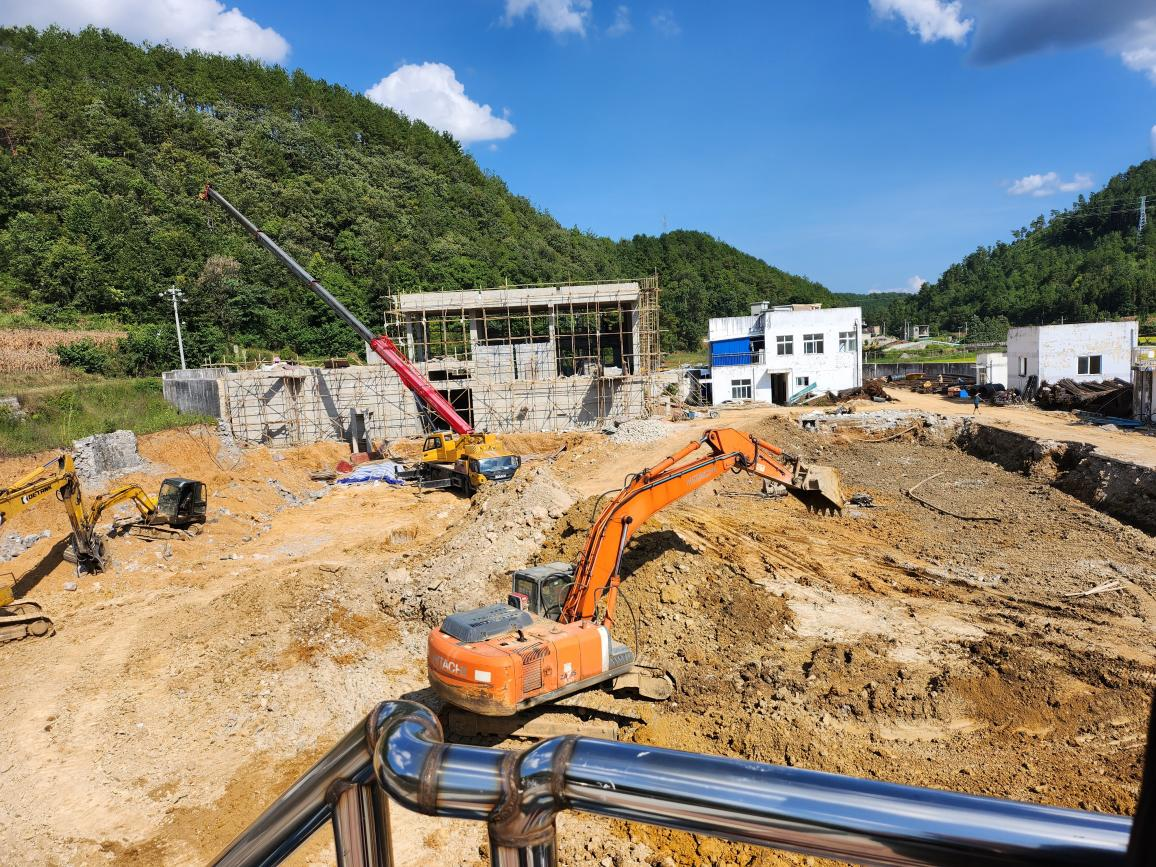

项目于2024410日进场施工,截止目前已完成细格栅及沉砂池主体结构施工风机房及配电间主体结构施工污泥脱水间主体结构施工水解酸化池主体结构施工反硝化滤池主体结构浇筑上部结构墙体砌筑及抹灰氧化沟进行基础开挖轻敌施工部分室外管道及电缆安装

二、施工工作计划

氧化沟基础开挖清底完成,氧化沟基底浇筑,基础筏板及上部结构施工;配合完成细格栅及沉砂池、风机房及配电间、污泥脱水间、水解酸化池、反硝化滤池等单体建筑设备进场安装及接管完成;配合完成设备进场安装调试试运行,预计11份完成以上工作。

(三)存在的问题

主要存在以下问题:1因雨季天气原因等不可预见性因素影响,已导致计划工期滞后20天等情况发生;2因项目属于二期改扩建工程,为保证厂区正常运行,导致施工场地受限项目无法全面开展工作;3设备安装厂家迟迟未进场进行安装设备,导致无法按照计划施工工艺顺序施工,严重拖延项目施工进度;4项目资金短缺。

由于项目施工现场情况复杂多变,需协调其他部门协助解决,避免因其他因素影响导致工程安全、质量、进度出现滞后等问题的发生。同时在保证安全、质量、进度的前提下,督促现场管理人员做好现场安全、质量、进度管理等各项措施落实,使工程达到预期计划目标

三、安全、文明及环保施工

1严格按照《建设工程安全生产管理条例》和《工程建设标准强制性条文》的要求,施工前逐级进行安全教育,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。

2落实好安全保证体系,对进场人员进行安全技术交底,特种作业人员持证上岗制度。

3落实施工环境保护责任人,对施工人员进行环境保护教育,施工现场的布置符合相关的环保教育。

下步工作重点

1加强施工现场的质量、安全巡视工作,督促各班组落实质量、安全的相关条例,确保项目安全有序地施工。

2督促各班组加快施工进度,要求班组加强项目管理,合理增加人员,在保证质量、安全的前提下加快施工进度,确保工程顺利完工。

3要求各项目负责人加强现场施工管理,同时加强各工序之间协调配合及各工作面工序衔接工作。加强施工设备、人员、材料的计划与落实保障工作,确保进度计划的全部落实,力争202410月中旬完成土建工程。

4督促完善内业资料,使资料与施工现场同步。
